calldocumentfacebookmessagemypartnerwindowsapplegoogleplayworkerroutecoinspinterestplaysearchsmartphonetwittercaraccordeonvideoarrowarrowdownloaddownloaduploadsection_scrollerglobemapIcon-Shop-Websitecontactenergyhomebridgeshighrisetunnelmininghousearrow-uparrow-downarrow-leftarrow-leftarrow-circle-rightchevron-right-circleuserexternlinkcartissuuclosekeystarweb

Doka - Kalocsa-Paks Duna-híd

Helyzetjelentés - Itt tart Magyarország jelenlegi legnagyobb hídépítési projektje

04.03.2022 | Magyarország
Doka - Kalocsa-Paks Duna-híd

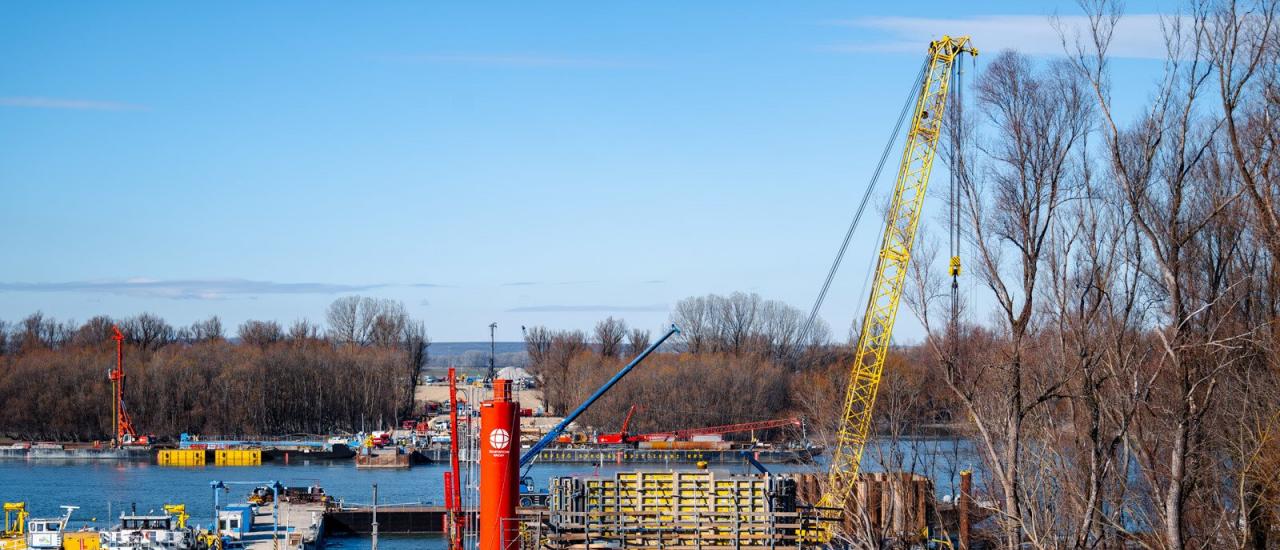

Az 5. jelű pillérnél beemelték az őrfalat, és már a vízalatti beton bedolgozása zajlik a Duna Aszfalt fővállalkozásában épülő Kalocsa-Paks Duna-hídnál. Ugyanakkor a bal ártéri hídszerkezet már a tolási fázisoknál tart.

Sajtókapcsolat

Impresszum

A tervezett ütemezés szerint épül Kalocsa és Paks térségében az új Duna-híd a Duna Aszfalt Zrt. kivitelezésében. A Nemzeti Infrastruktúra Fejlesztő Zrt. beruházásában 2021 tavasza óta zajlanak a munkálatok, és idén február elején már megtörtént a híd 5. jelű pilléréhez kapcsolódva az acél őrfalelem sikeres beemelése. A projekt kivitelezésében alvállalkozóként részt vesz a Hídépítő Zrt.


Műszigetek is segítik a munkát a pillérek körül

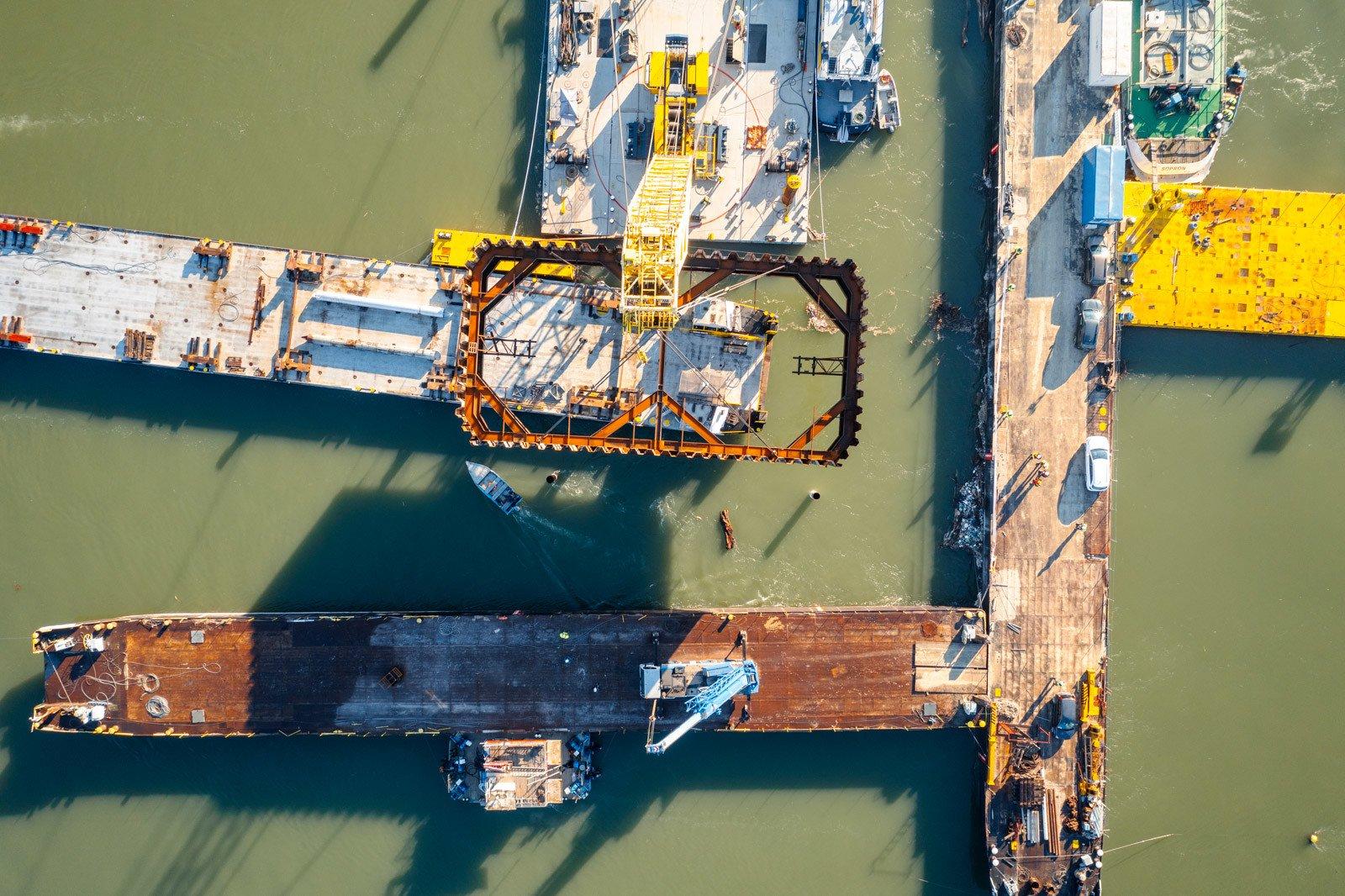

A Magyarépítők.hu hírportálhoz eljuttatott összegzés a teljes projektre visszatekintve kiemeli, hogy tavaly, az ilyenkor szokásos területelőkészítés után az árvízvédelmi töltéshez csatlakozva organizációs utak és szerelőterek épültek ki.

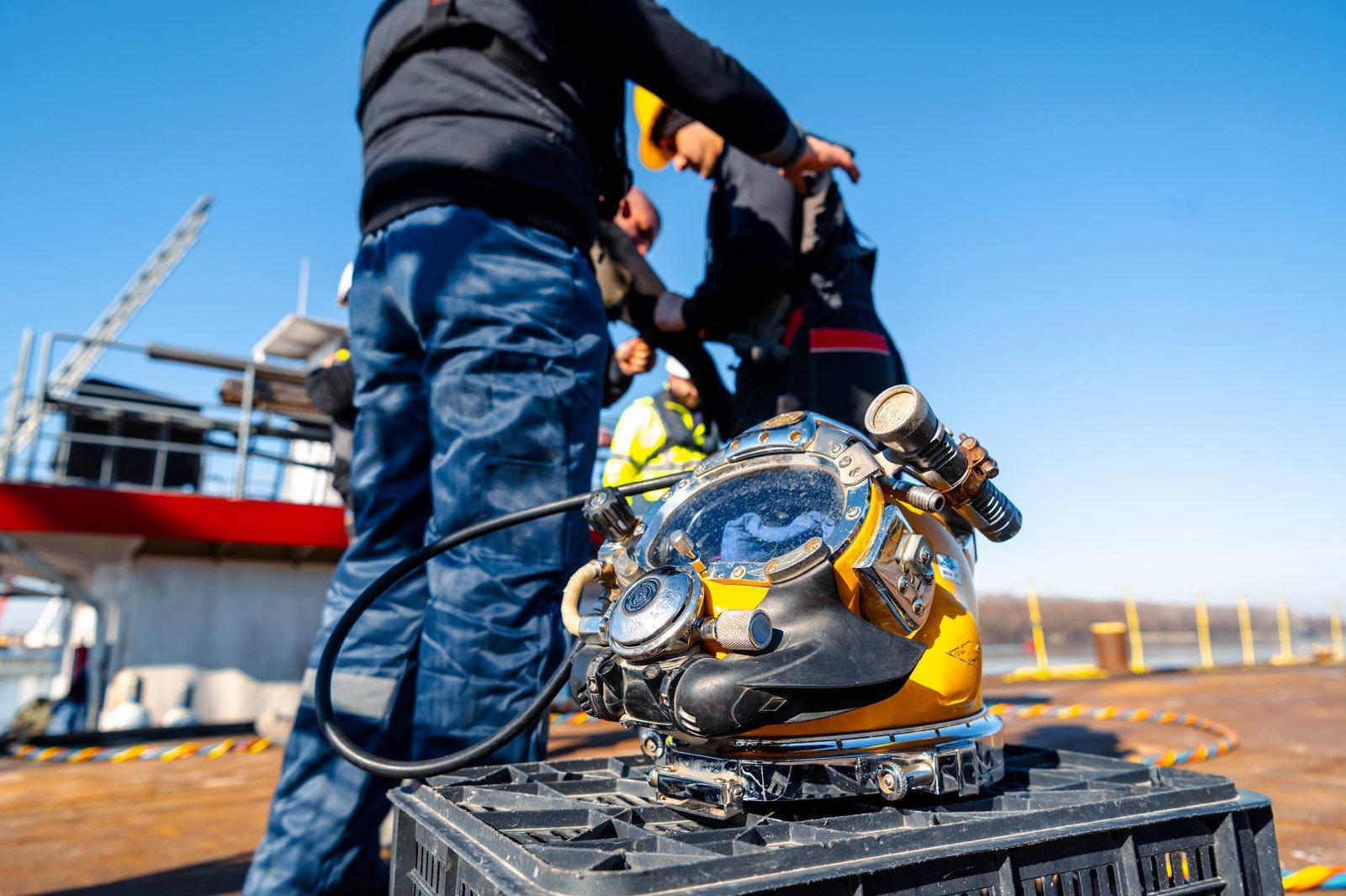

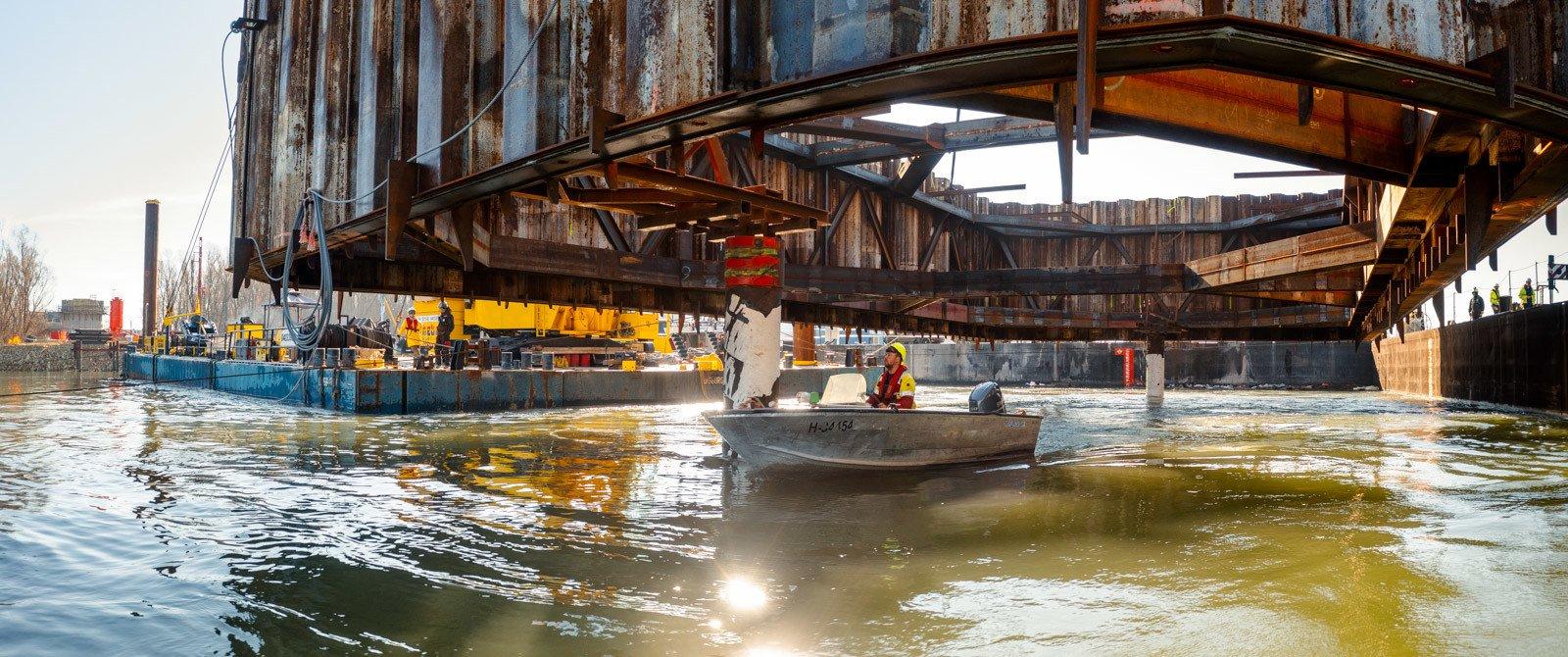

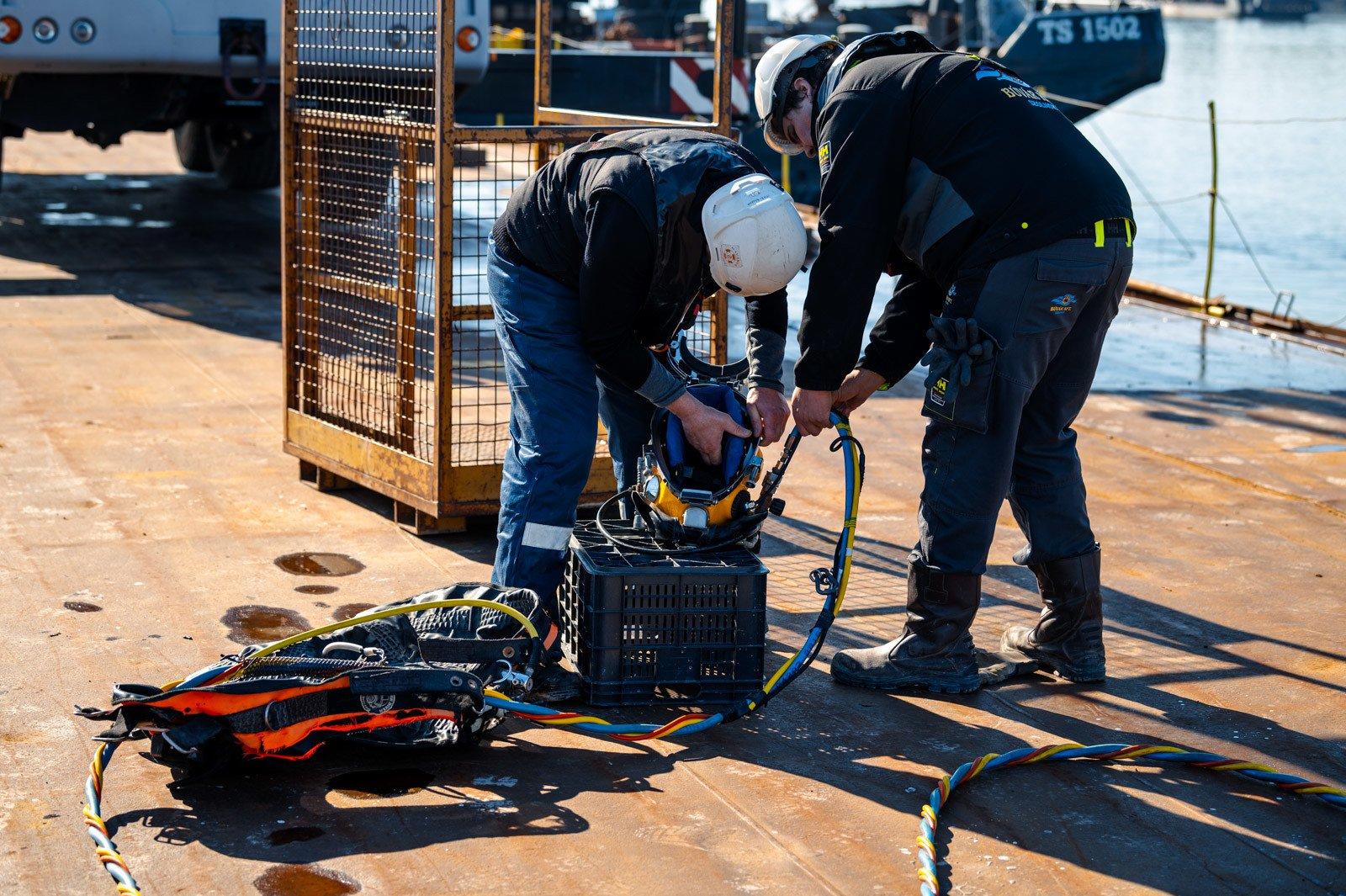

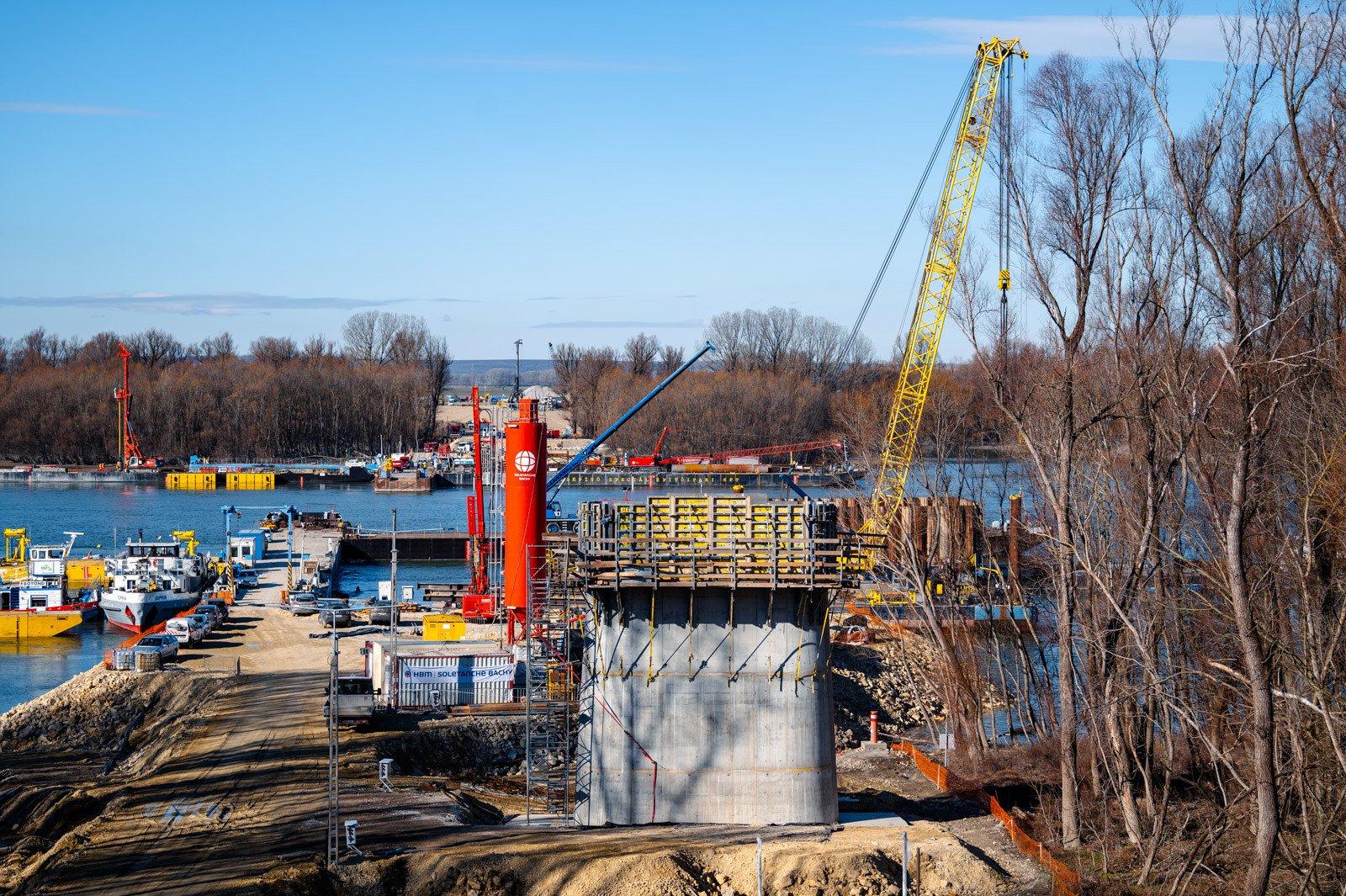

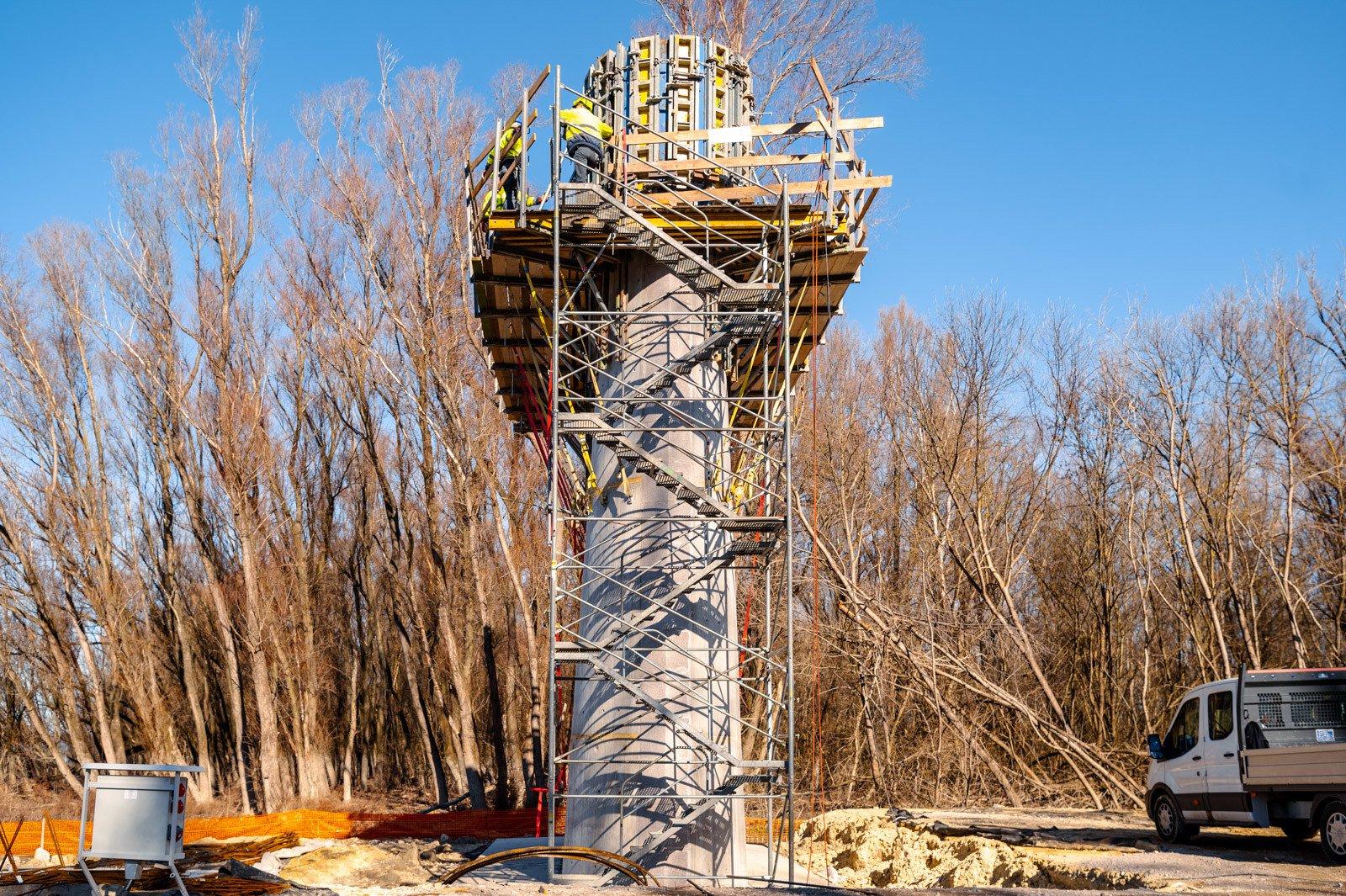

Az ötödik pillérnél már a vízalatti beton bedolgozása zajlik

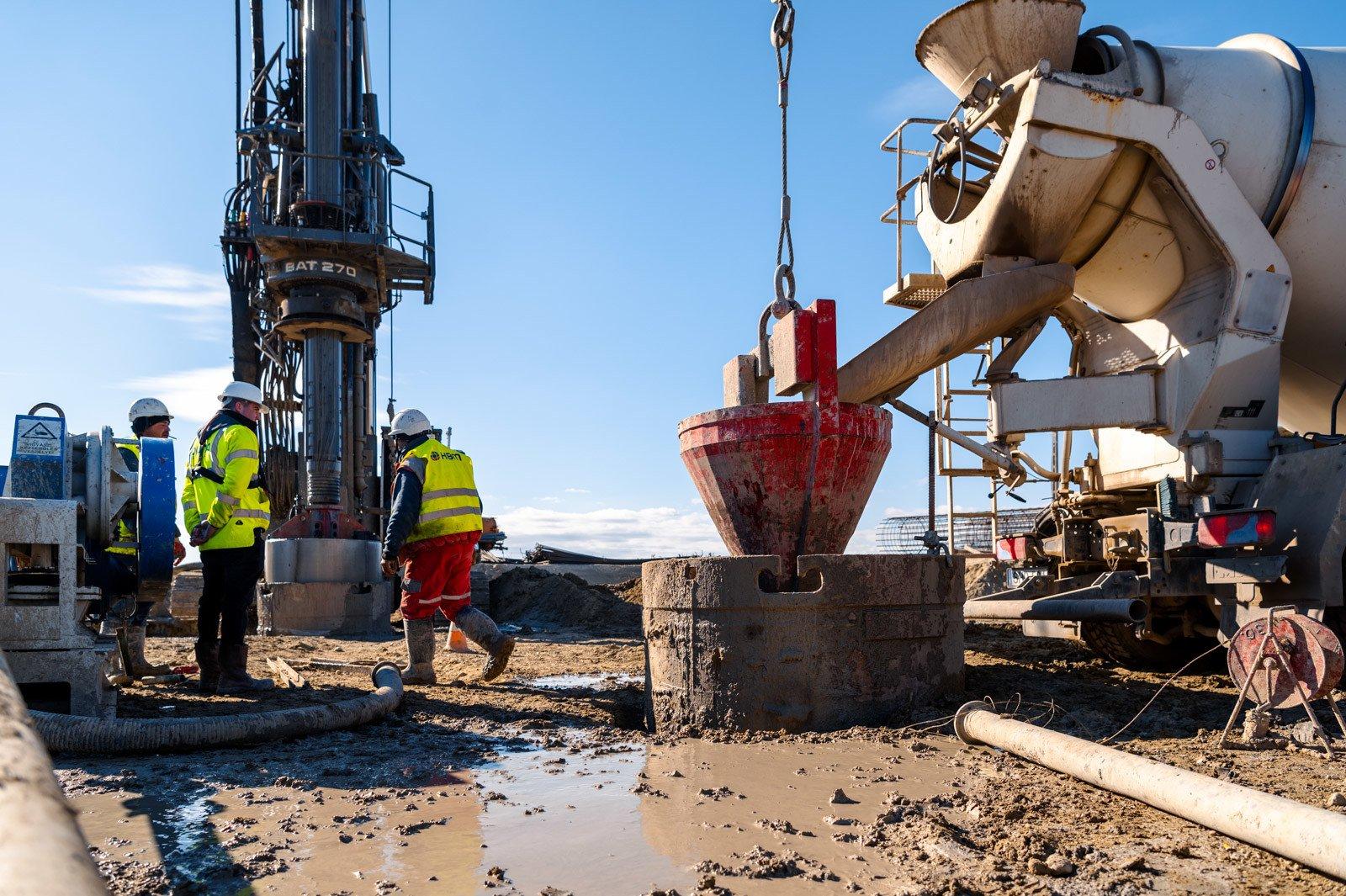

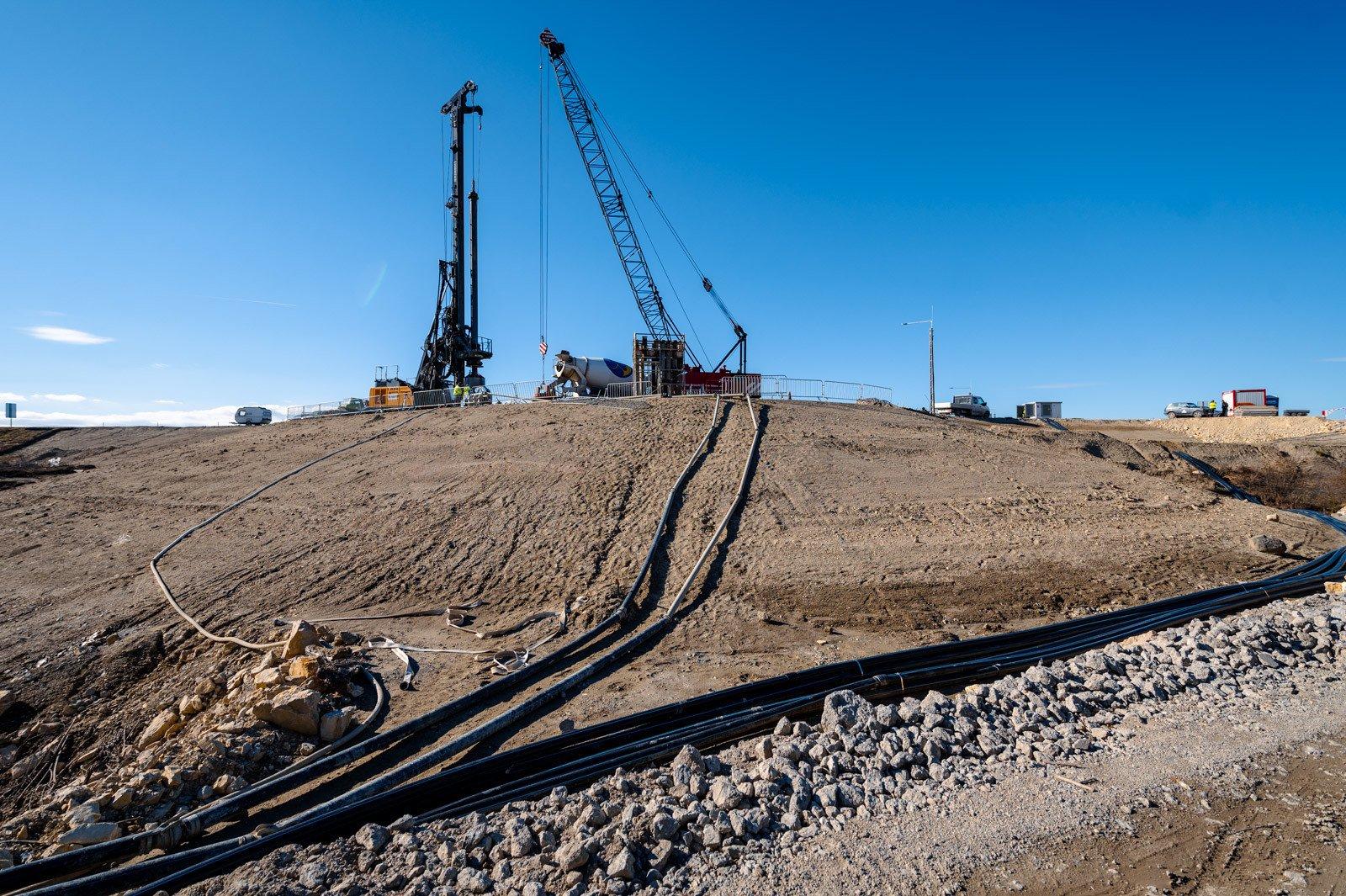

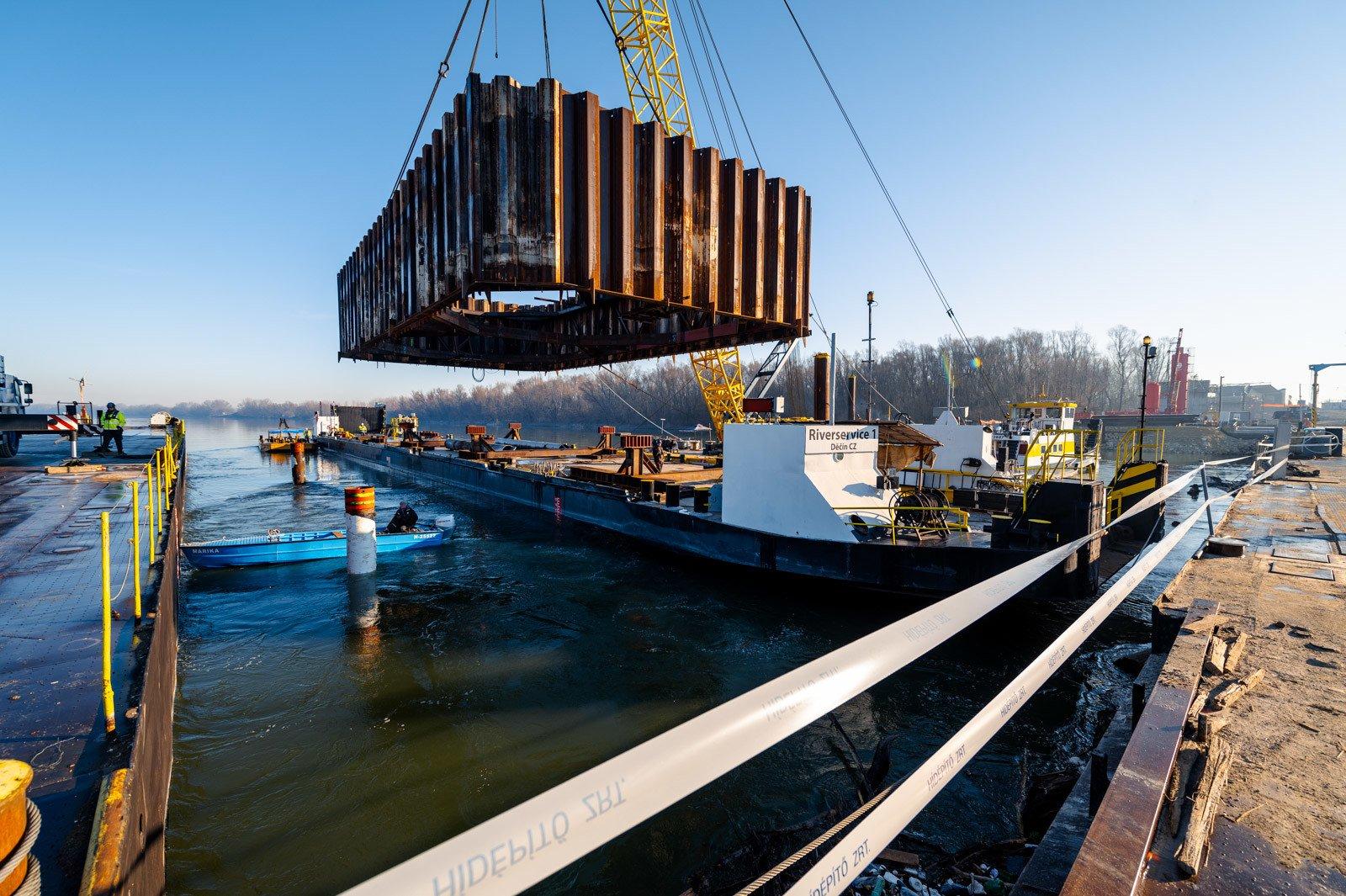

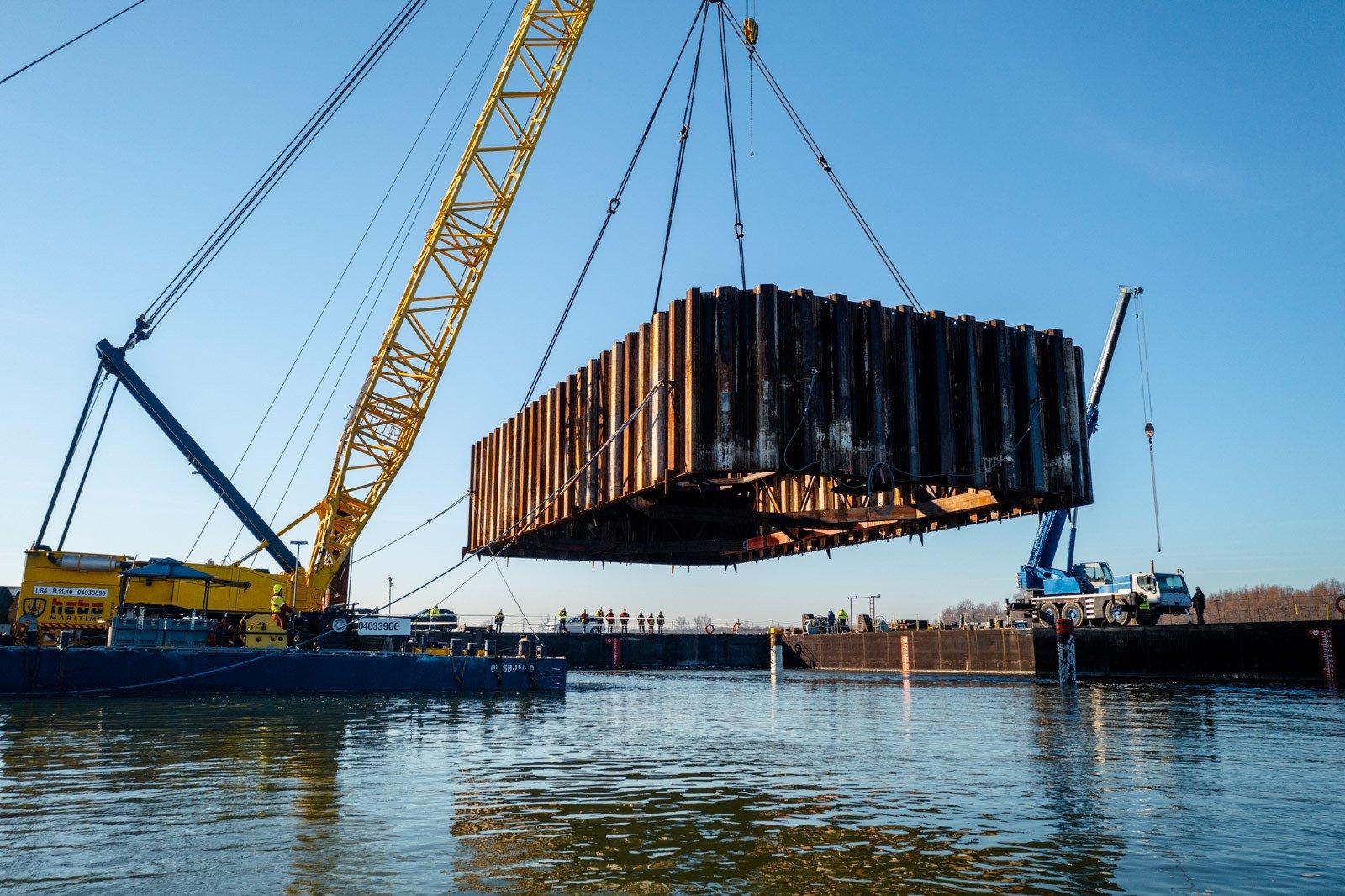

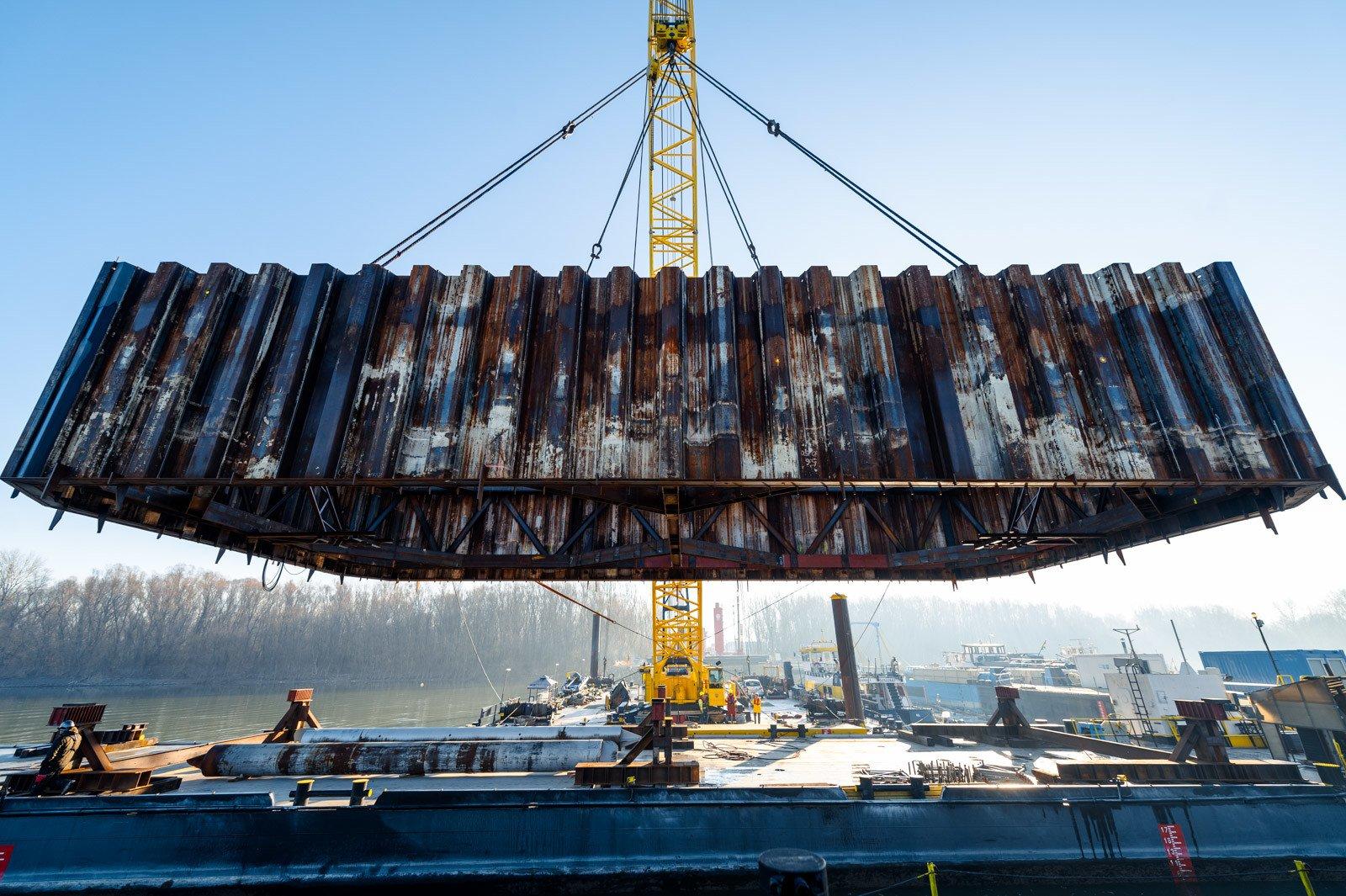

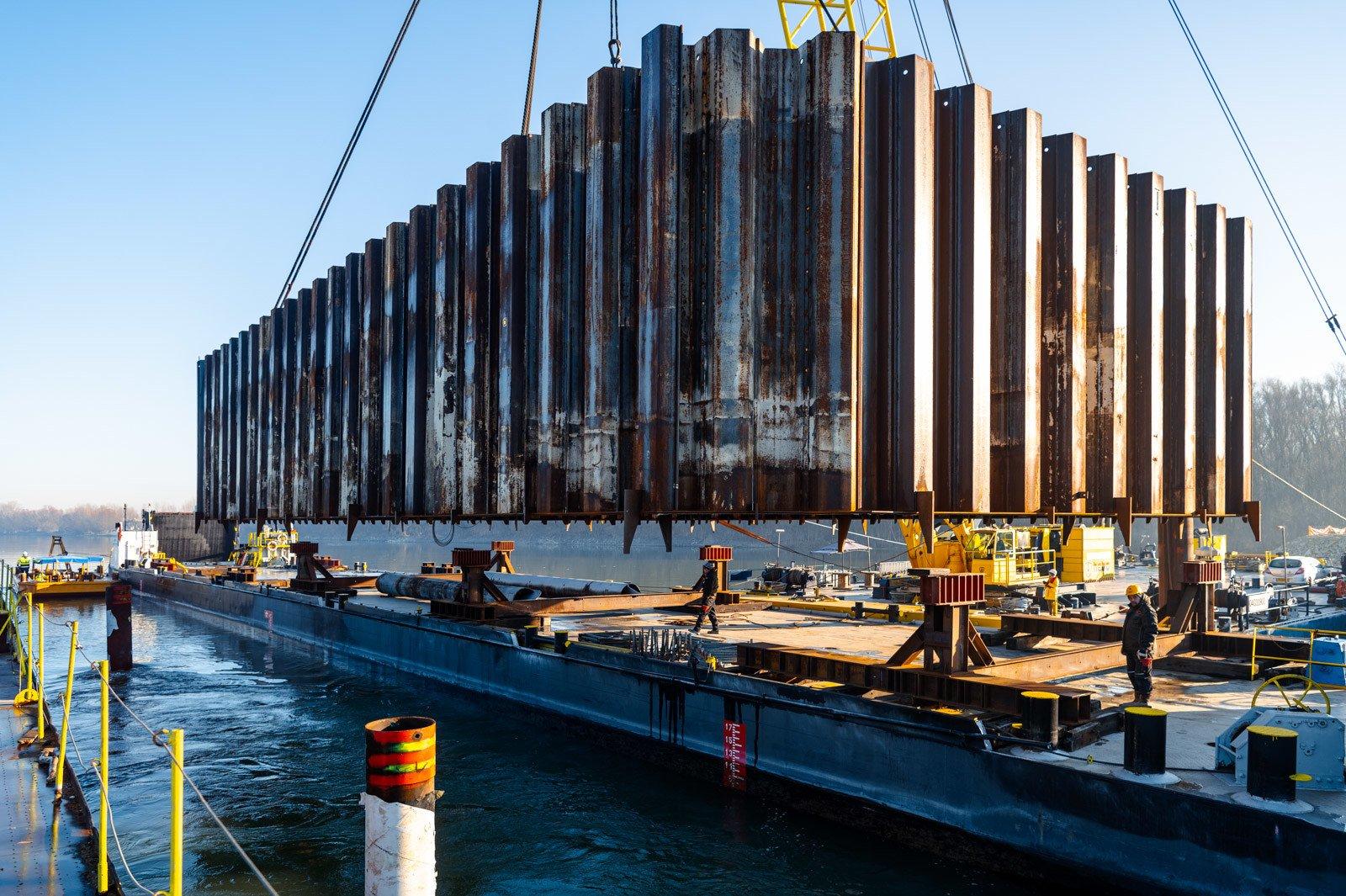

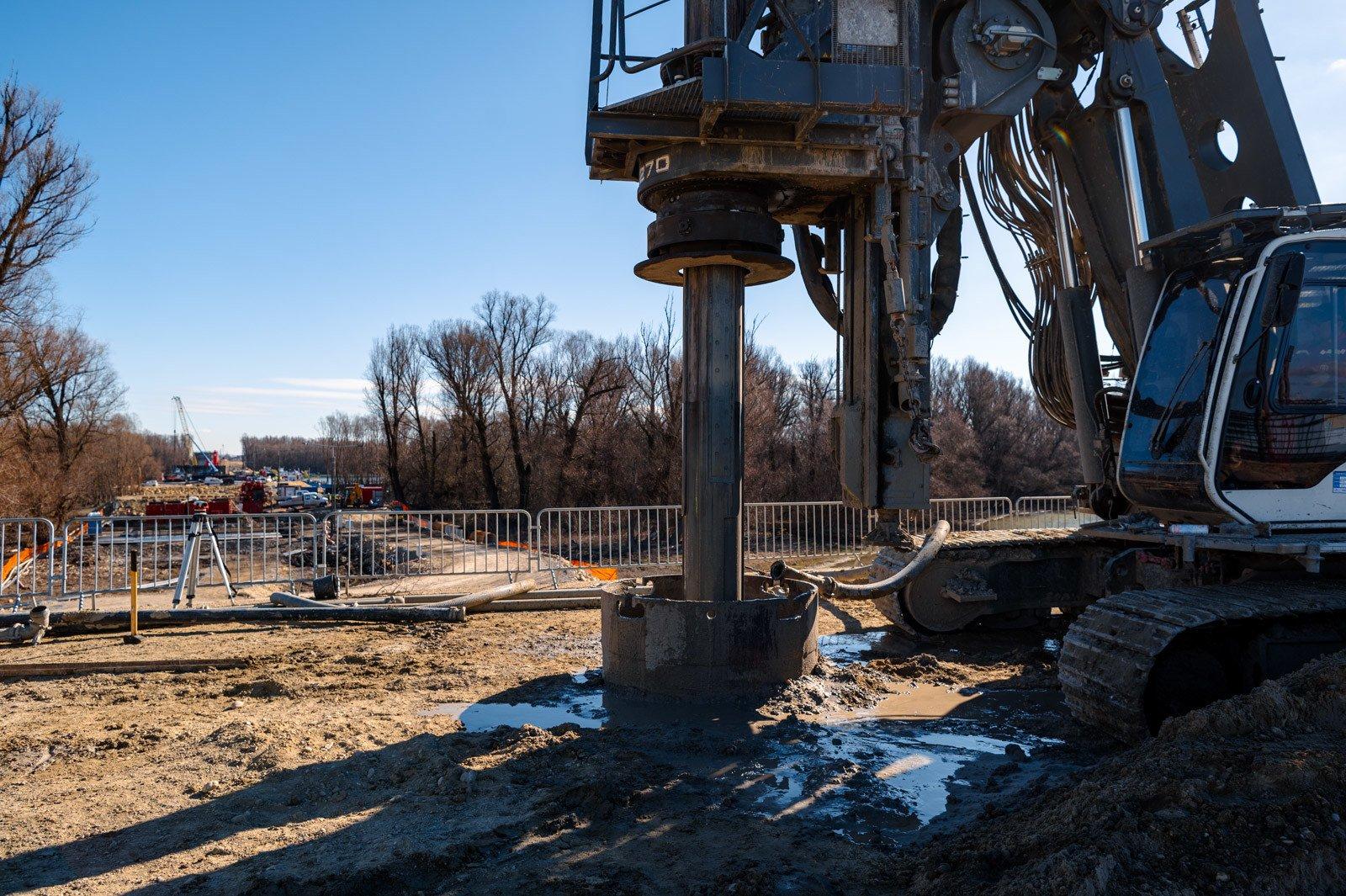

A beszámoló a cölöpözési munkálatokra is kitér, amelyek során ezidáig az ártéren és a mederben közel 1.400 méternyi cölöpfúrás, illetve mintegy 6.200 négyzetméternyi szádlemez leverése történt meg. A bal parton a 2. és 3. támaszok felmenő szerkezetei, továbbá a jobb parton a 9. támasz cölöpösszefogó gerenda vasbetonszerkezete nagyságrendileg 1.800 köbméter beton beépítésével valósult meg.

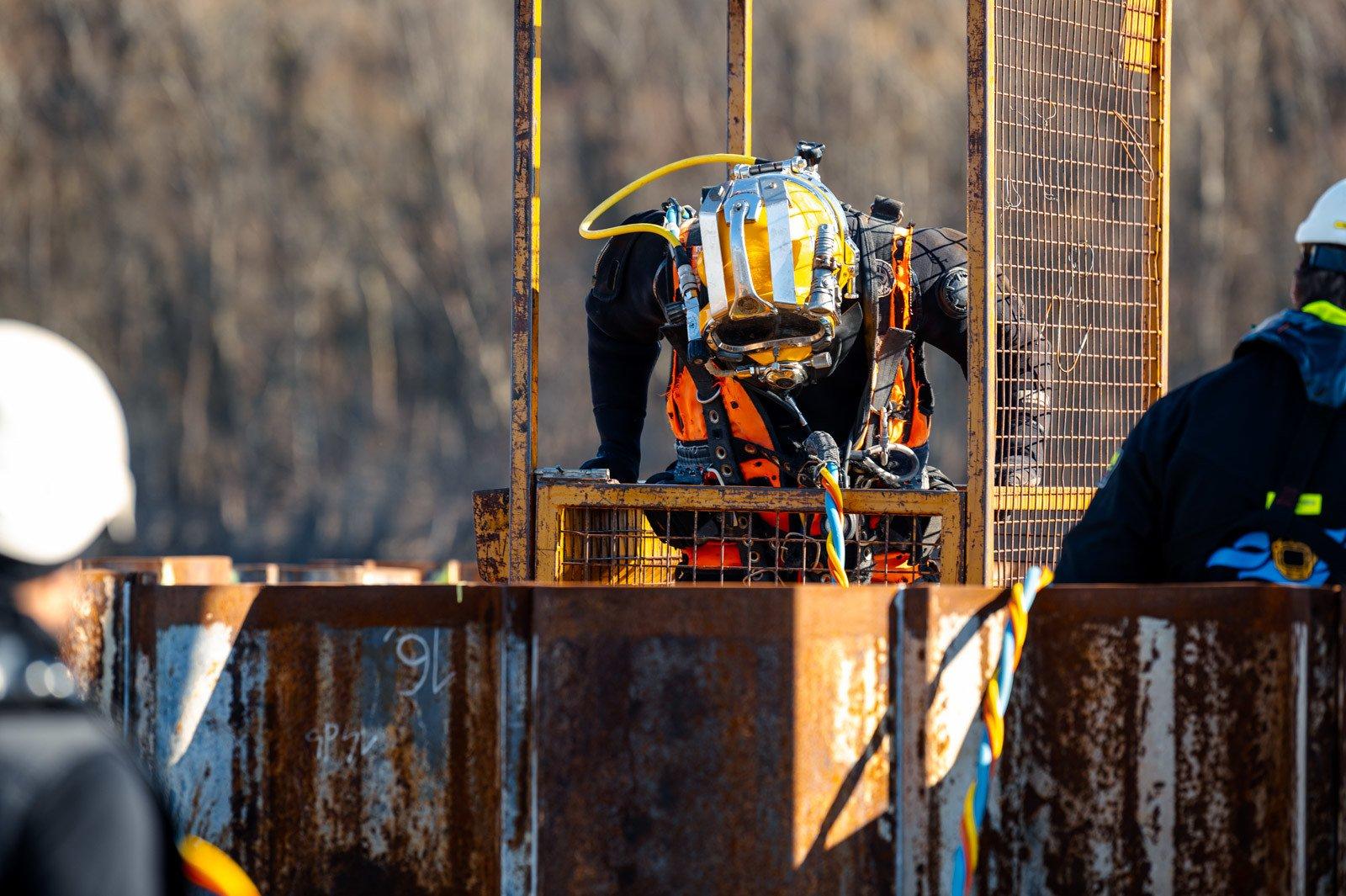

Jelenleg pedig folyamatban vannak a 6. támasz cölöpözési munkái és az 5. támasznál tervezett 1100 köbméternyi vízalatti beton bedolgozása.


A lengyelországi üzemben befejezték a bal ártéri híd acélszerkezetének gyártását

Az összefoglalóból az is kiderül, hogy a kivitelezés kezdete óta folyamatos az acél hídelemek gyártása a Duna Group lengyelországi gyártóüzemében.

Megjegyzés: Mostanra befejeződött a balparti ártéri híd acélszerkezetének gyártása, ezt folytatólagosan a mederhíd és a jobbparti ártéri híd acélszerkezetének a gyártása követi – utóbbi két projektelem párhuzamosan fut.

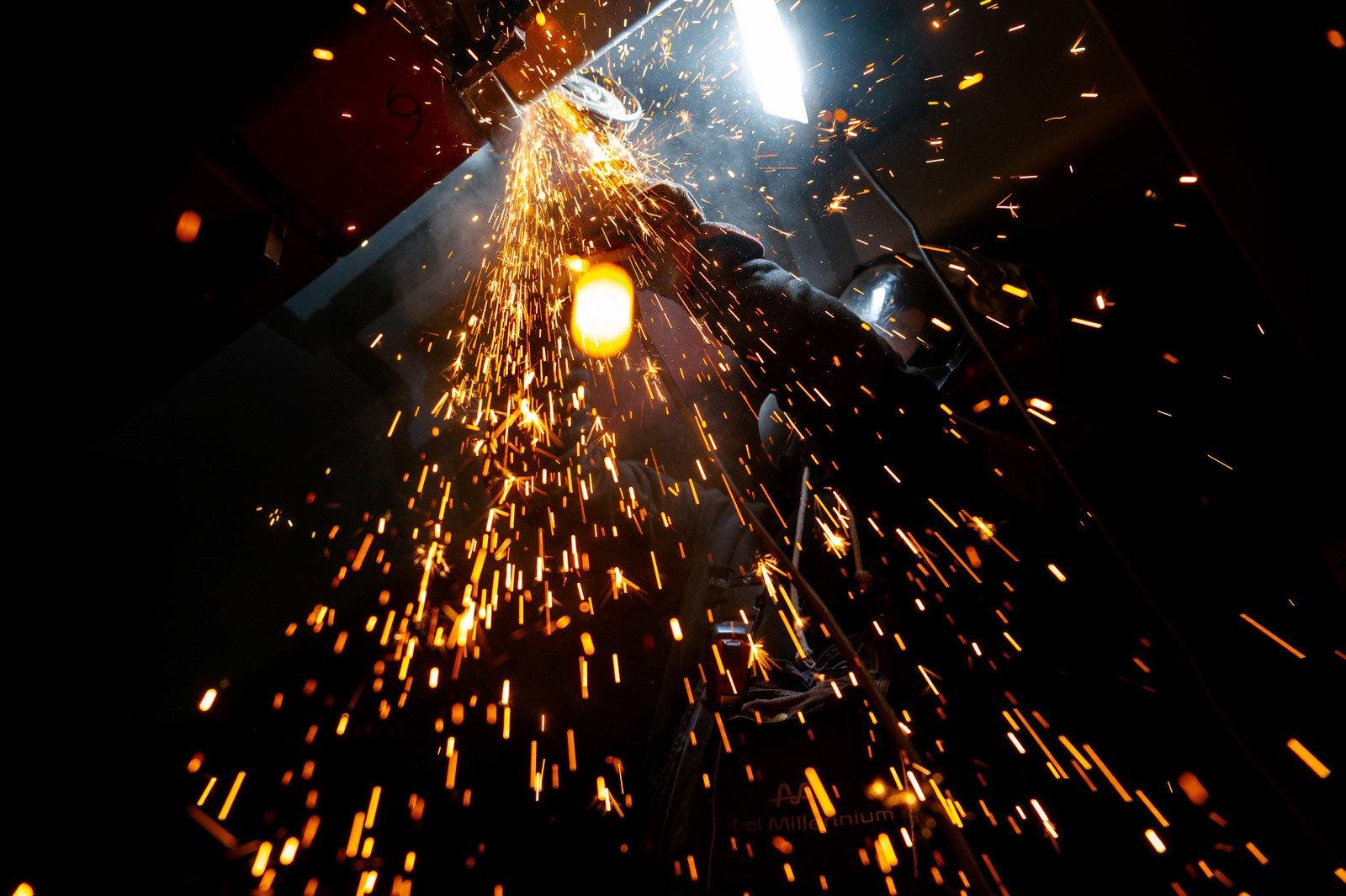

A projekt kivitelezése során mintegy 6.500 tonna új acélszerkezet gyártása és beépítése valósul meg.

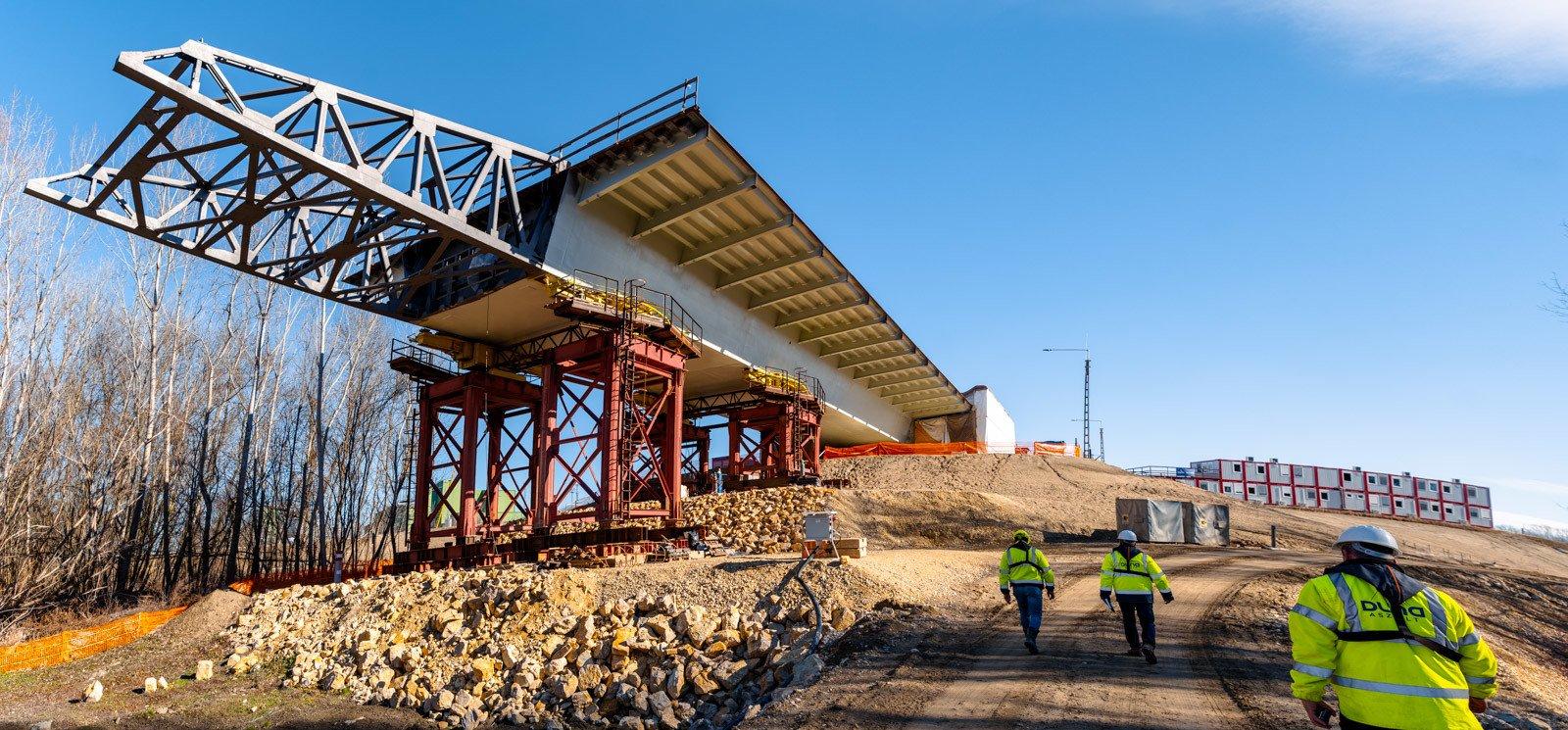

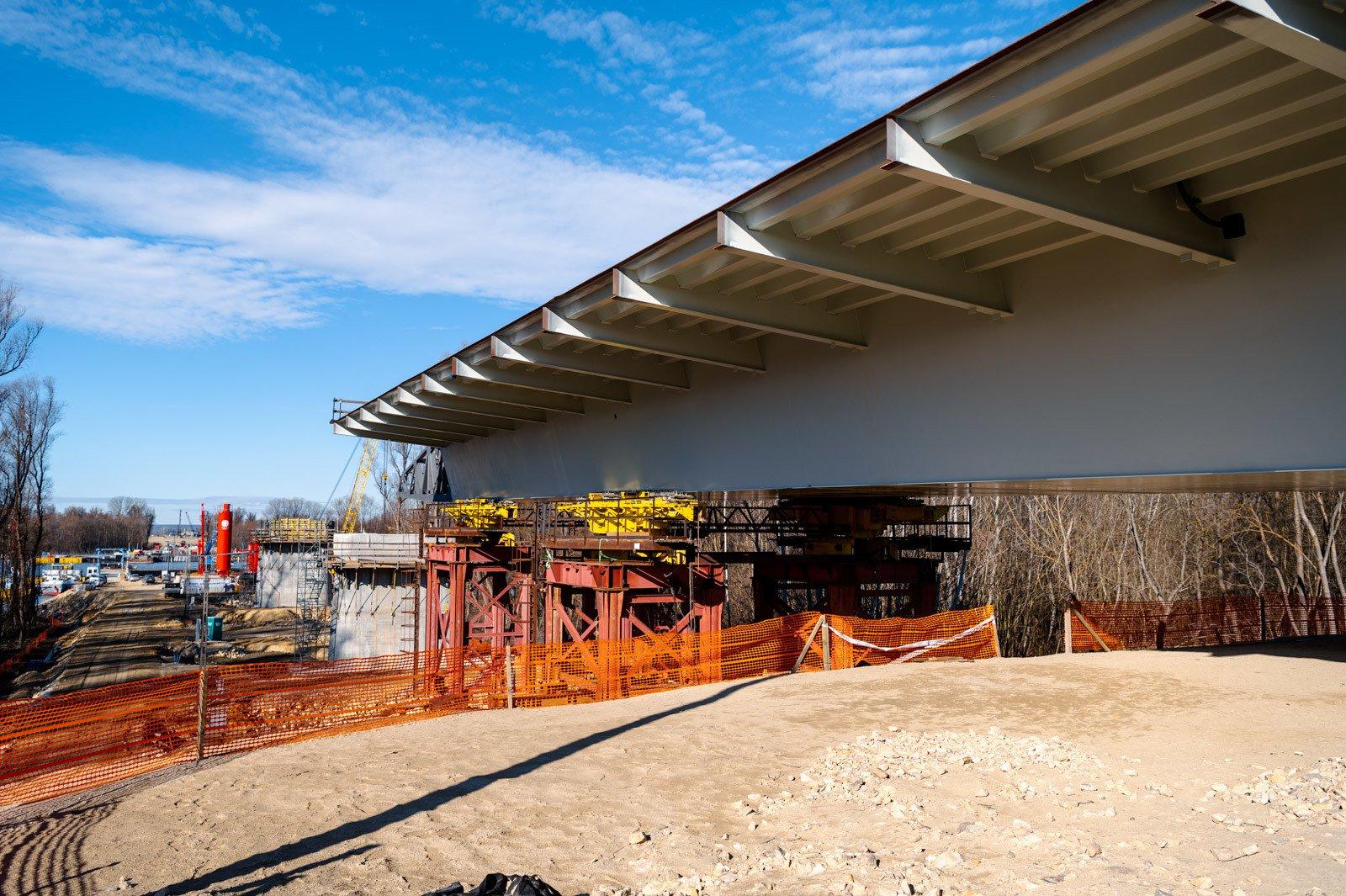

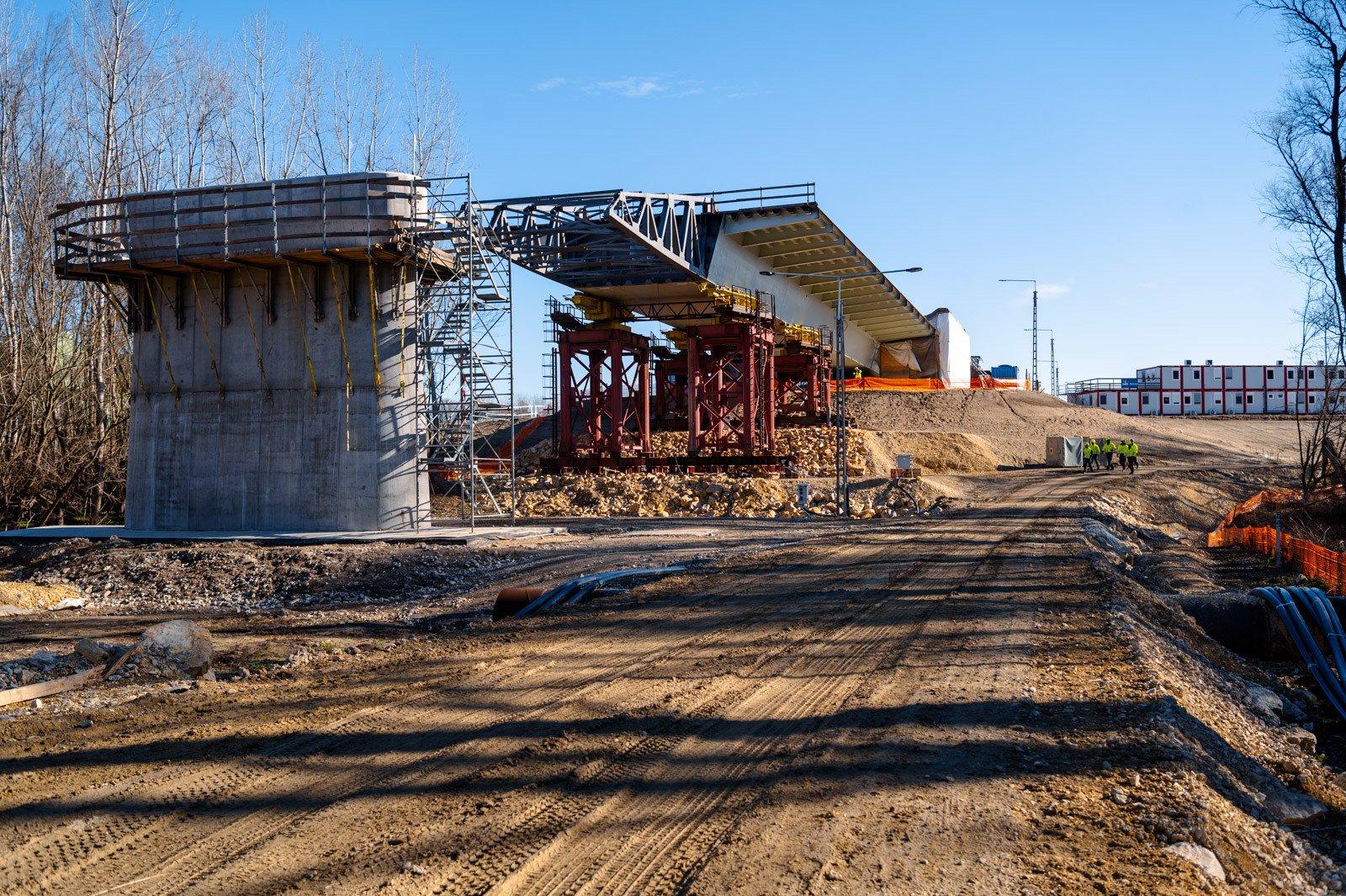

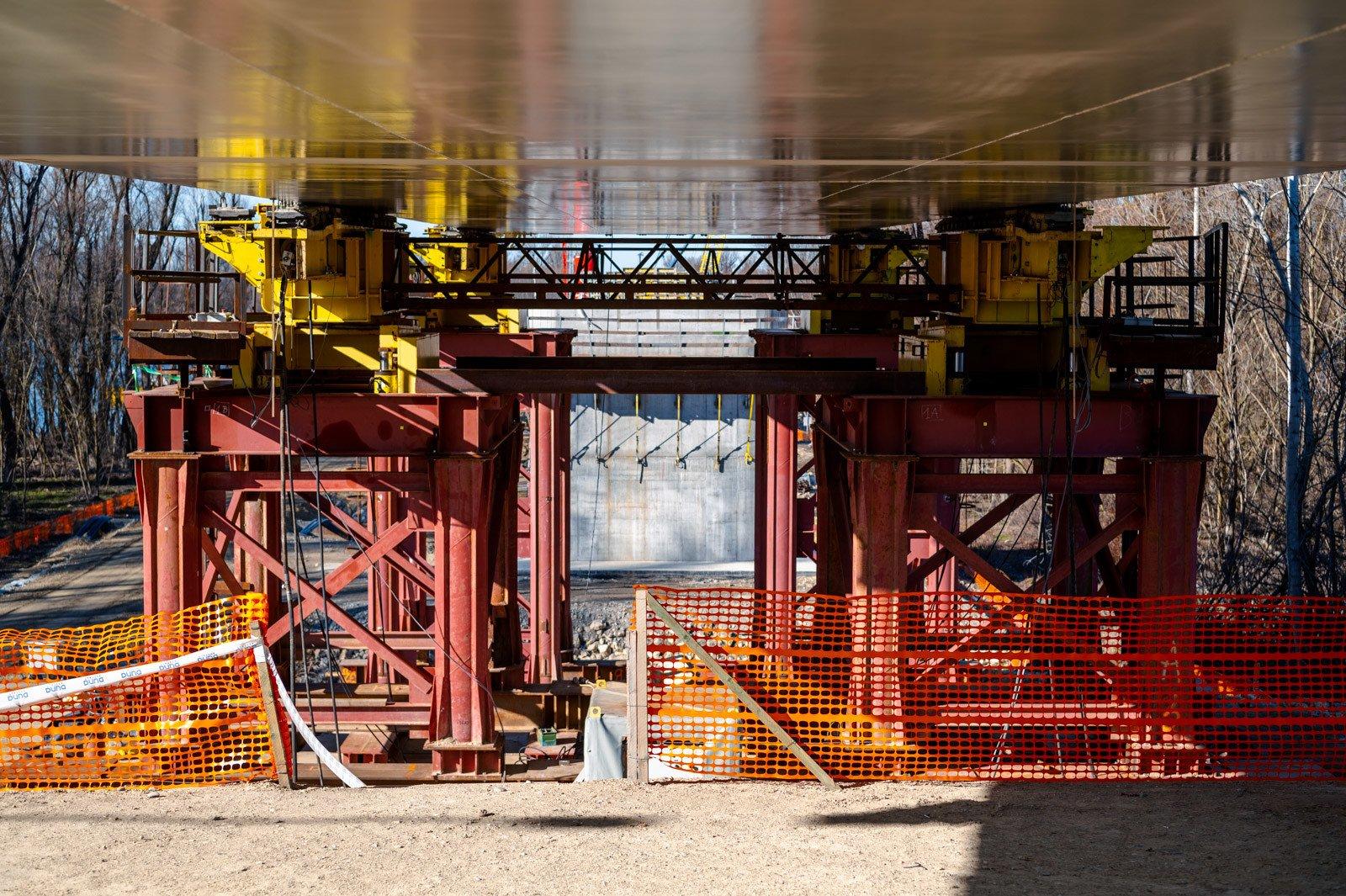

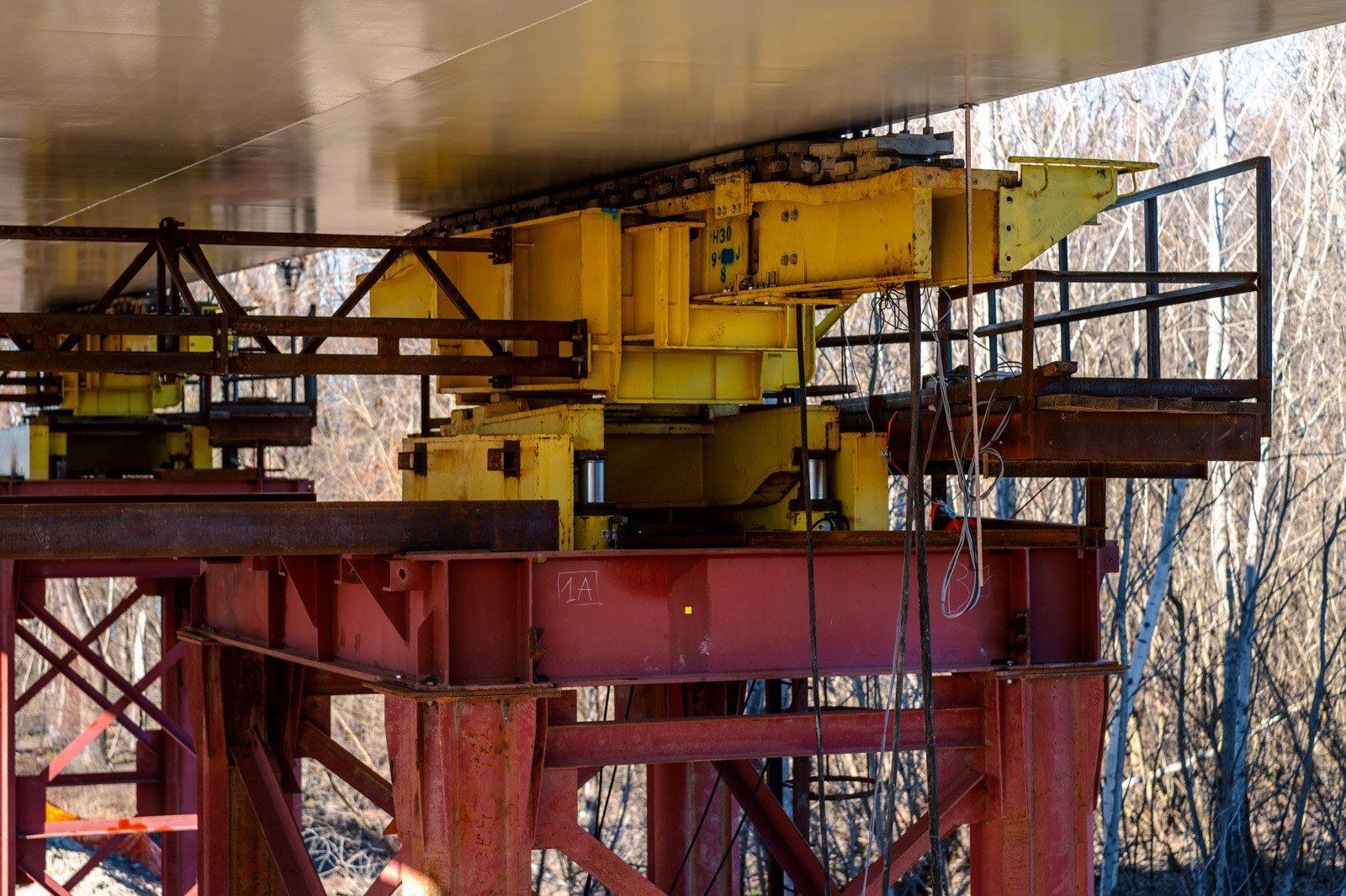

A tervezett ütemezésnek megfelelően a balparti ártéri hídszerkezet helyszíni szerelése közel 50 százalékos készültségű, a készre hegesztett szerkezet már 6 sikeres tolási fázison van túl. A szerkezet előre mozgatása több száz tonnányi acél segédszerkezet, illetve speciális, hidraulikus meghajtású tolópadok segítségével történik. A hídszerkezet szakaszos előretolással mintegy 220 métert tesz meg, mire eléri a tervezett helyét az 1. jelű hídfő és a 4. támasz között.


Akár civilként is betekinthetünk Magyarország legnagyobb hídépítési projektjébe

Az idei év elején megkezdődött a jobbparti ártéri híd alépítményeinek kivitelezése is, melyet párhuzamos munkafolyamatként az alábbi három projektelem követ:

  • a jobbparti ártéri hídszerkezet helyszíni szerelése,
  • a mederhíd felszerkezetének szabadszereléses technológiával történő kivitelezése,
  • valamint a folyószabályozási műtárgyak építése.

Zárásként a beszámoló hangsúlyozza, hogy a vírushelyzet miatti korlátozások visszavonását követően újra lehetőség nyílik betekinteni Magyarország jelenlegi legnagyobb hídépítési projektjének mindennapjaiba. A civil és szakmai érdeklődők számára egyaránt lehetőség van erre a Kalocsa-Paks Új Duna-híd Látogatóközpont által meghirdetésre kerülő időpontokban.


A pillérekhez használt Doka rendszerek: Framax, Top50, K jelű munkaállvány
A hídfőkhöz használt Doka rendszer, pedig a Framax nagytáblás falzsalu volt.


Forrás: magyarepitok.hu
Fotók: magyarepitok.hu


#Kalocsa-Paks Duna-híd #doka #Framax #Top50 #K jelű munkaállvány

Ez is érdekelheti:

A Doka szintet lép az egészségügyi létesítmények építésében az Indiana Egyetem új belvárosi kórházánál

30.04.2026 | Sajtó

Gyorsabb, kényelmesebb ügyintézés - megújult a budapesti raktárirodánk

27.04.2026 | Hírek

Kérdései vannak a cikkel kapcsolatban? Vegye fel velünk a kapcsolatot!

A *-al jelölt mezők kitöltése kötelező!
*az űrlap nem teljes!
    Üzenetét nem lehetett elküldeni, kérjük, próbálja meg később elküldeni!
