Strombrücke Magdeburg

Pylone in Rekordzeit erstellt

In Magdeburg entsteht derzeit die erste Schrägseil­brücke Deutschlands mit Litzenbündelseilen, auf welcher sowohl Straßenbahnen als auch Fahrzeuge fahren werden. Architektonisches Highlight sind die in zwei Richtungen geneigten Pylone.

Zurück zur Übersichtsseite

Alte Steinbrücken haben unglaublich Charme. Aber leider auch viel Angriffsfläche für den Zahn der Zeit, der an ihnen nagt. Zum Beispiel an der Anna-Ebert-Brücke in Magdeburg. Das Hochwasser von 2013 hatte der altehrwürdigen Brücke aus dem Jahr 1882 so stark zugesetzt, dass sie nur noch unter gewissen Auflagen temporär genutzt werden kann. Mit der kleinen Schwester, der Zollbrücke (ebenfalls Baujahr 1882), und der Neuen Strombrücke (erbaut 1965) bilden diese 3 Brücken den Strombrückenzug, welcher über die Elbe die Altstadt, den Stadtteil Werder und die ostelbischen Stadtteile miteinander verbindet. Aufgrund der irreversiblen Schäden an der Anna-Ebert-Brücke vom Hochwasser 2013 war der „Ersatzneubau des Strombrückenzuges“ mit dem Neubau einer Pylonbrücke über die die Alte Elbe und dem Bau eines einhüftigen Rahmens über die Zollelbe sowie der Sanierung der Neuen Strombrücke alternativlos.

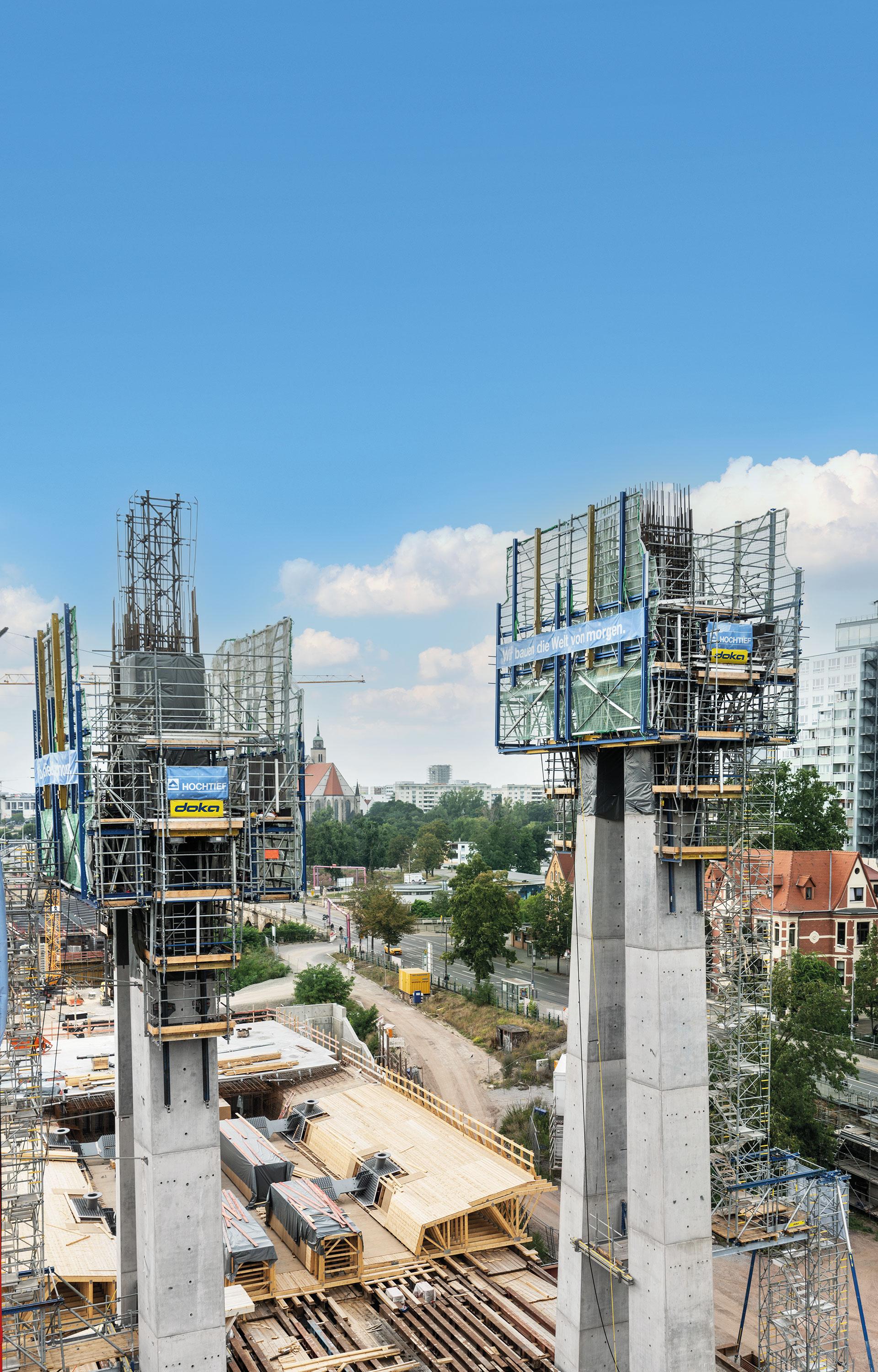

Pylone bautechnische Herausforderung

Um den hydraulischen Durchfluss zu gewährleisten und dem darunter liegenden Naturschutzgebiet gerecht zu werden, musste eine freitragende Lösung zur Querung der Alten Elbe gewählt werden. Das Ergebnis war daher eine einhüftige Pylonbrücke. Der Pylon dieser Vorzugsvariante besteht aus zwei Pylonstielen und dem Pylonkopf, in welchem die Schrägseile zur Abtragung der Lasten verankert werden, erläutert Bauleiter Paul Schmidt. Die Schalungslösung zur Pylonausführung lieferte Doka. Projektleiter Edgar Feist dazu: „In der Geometrie und der Anforderung für die Ausführung ist dieses Projekt und die Lösung dazu relativ einzigartig, vor allem da die Baustelle einen straffen Zeitplan einzuhalten hatte. Deshalb haben wir ein System aus vormontierten Doka-Top-50-Elementen mit der Selbstkletterschalung SKE100 plus entwickelt, mit der alle Betonierabschnitte des Pylons oberhalb des Lagersockels erstellt werden konnten.“ Oberbauleiterin Simone Hafner gesteht: „Offen gesagt war ich anfangs skeptisch, ob die von Doka vorgeschlagene Schalungslösung für die Pylone so funktioniert. Aber ich habe dem Projektleiter und dessen Team dann doch vertraut, und das war genau richtig. Denn während der Bearbeitung und Ausführung hat sich meine anfängliche Skepsis in volle Überzeugung gewandelt, das richtige System für diese Anforderungen gewählt zu haben.“

Im Ergebnis wurden mit diesem System sowohl die Pylongeometrie aufgenommen, die Bauwerksneigung eingehalten und kranunabhängiges Klettern ohne Umbau der Klettereinheiten erreicht sowie dank der kompletten Einhausung sicheres Arbeiten in allen Bereichen ermöglicht. „Im Ergebnis konnten wir die Pylone in Massivbauweise in Rekordzeit erstellen. Denn obwohl der Aufbau der Kletterschalung erst anderthalb Monate später gestartet werden konnte als ursprünglich vorgesehen, wurden die Pylone zum festgeschriebenen Zeitpunkt an den Stahlbauer übergeben. Das war bei der Schwierigkeit des Projekts, mit den in zwei Richtungen geneigten Pylonen, die im Bauzustand nicht symmetrisch vorgekrümmt gebaut werden, nicht selbstverständlich“, fügt Schmidt hinzu.

"Meine anfängliche Skepsis wurde während der Bearbeitung und Ausführung in Über­zeugung gewandelt."

Simone Hafner, Oberbauleiterin HOCHTIEF

Theorie passt zur Praxis

Die Vormontage der Wandelemente zu transportierbaren Einheiten erfolgte bereits im Doka-Fertigservice Dresden. Edgar Feist erklärt: „Die Trägerschalungselemente haben wir in Abstimmung mit der Baustelle getrennt vom Selbstklettergerüst mit dem Kran umgesetzt. Durch das Zwischenlagern konnten wir die Elemente schnell und flexibel an die Geometrie des nächsten Betonierabschnitts anpassen.“ Die Selbstkletterschalung für die Pylone wurde vor Ort vom fachkundigen Team der Doka-Schalungsvormontage vorbereitet (und später auch wieder demontiert). Die Konstruktion besteht aus dem System SKE100 plus in Kombination mit einem Fachwerkgerüst zur Bühnenausbildung. Pro Betonierabschnitt klettert das gesamte System per Hubhydraulik um 5 m in die Höhe. Die fest eingebauten Arbeitsbühnen müssen dafür nicht umgebaut werden, da Dokas Techniker spezielle Gleitlager geplant haben, die sich automatisch an die Geometrie jedes Betonierabschnitts anpassen. Die zugehörige umlaufende Einhausung sorgt dafür, dass die Baustellenmannschaft selbst in großen Höhen sicher und komfortabel arbeiten kann.

omfortabel deshalb, da an der Einhausung des Klettergerüsts speziell klappbare Arbeitsbühnen angebracht wurden, die für die Arbeiten sowohl an der Schalung als auch der Bewehrung in zwei unterschiedlichen Abständen zum Bauwerk variabel waren. Die komplette Ablaufplanung für die einzelnen Kletterabschnitte sowie für den Aufbau, Einsatz und zur Demontage des Klettersystems wurde in enger Abstimmung mit der örtlichen Bauleitung erstellt. „Wir – Baustelle und Doka – haben uns in der Vorbereitung und Ausführung gegenseitig zum technischen und terminlichen Erfolg gepusht“, resümiert Oberbauleiterin Hafner.

Mittlerweile sind die 63 m hohen Pylone fertig, die ersten Litzenbündelseile gespannt. Der Brückenfreivorbau schreitet zeitgleich voran, 2023 soll das Projekt „Ersatzneubau Strombrückenzug“ dem Verkehr übergeben werden. Und zum Schluss gibt es noch eine gute Nachricht für Fans alter Steinbrücken: die Anna-Ebert-Brücke soll nach Inbetriebnahme des neuen Strombrückenzugs größtenteils vom Verkehr entkoppelt und in ihrem ursprünglichen Zustand wiederhergestellt werden – zur Nutzung v. a. für den Anliegerverkehr sowie für Fußgänger und Radfahrer.

"Die Betreuung durch Doka war exzellent, die Ansprechpartner jederzeit erreichbar, sogar am Wochenende, was nicht selbstverständlich ist."

Paul Schmidt, Bauleiter HOCHTIEF


Projekt:
Ersatzneubau Strombrückenzug, Magdeburg

Auftraggeber:
Landeshauptstadt Magdeburg

Bauausführung:
ARGE HOCHTIEF Infra­structure, SEH Engineering, Kemna Bau Ost

Dienstleistungen:
Technische Bearbeitung, Schalungsvormontage, Fertigservice, Statik, Richtmeister, Projektmanagement, Logistik

Bauzeit:
2020-2023
